Rumus Produktivitas Bulldozer: Hitung Blade dan BCM

Mengukur keluaran kerja dozer menuntut perhitungan cermat antara volume bilah dorong, kecepatan siklus bolak-balik, dan kondisi kontur lereng kerja.

Karakteristik operasional bulldozer memiliki perbedaan mendasar bila disandingkan dengan unit penggali seperti excavator atau unit pengangkut seperti dump truck. Dozer tidak memuat tanah ke wadah tertutup, melainkan menggelindingkan dan mendorong material di depannya dalam bentuk prisma tumpukan, meratakan hamparan, atau merobek batuan keras menggunakan bilah bajak.

Oleh sebab itu, volume produksi bulldozer sangat dipengaruhi oleh geometri bilah dorong, jarak lintasan, serta seberapa besar material tercecer ke sisi kiri dan kanan selama pergerakan maju. Mengetahui angka produktivitas teoretis dan koreksi riil di lapangan menjadi kunci utama agar estimasi kebutuhan alat berat pada proyek penataan lahan tidak berujung pada pembengkakan anggaran operasional.

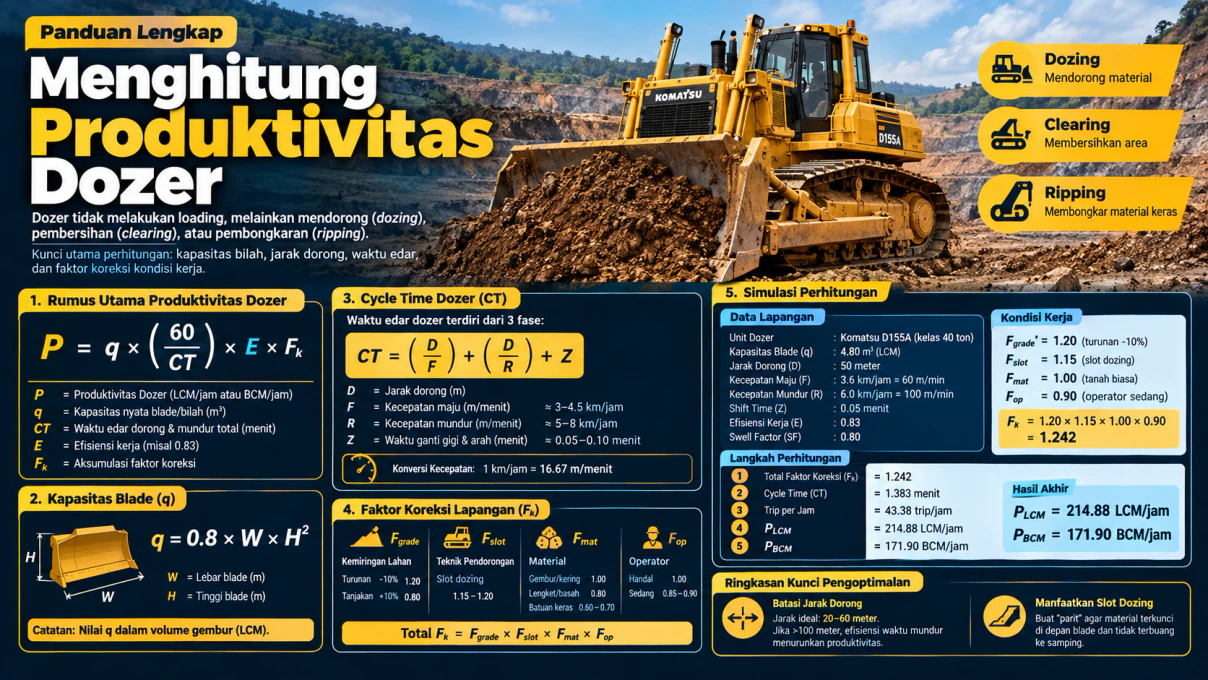

Bulldozer sedang melakukan pendorongan tanah di area proyek perataan lahan
Produktivitas dozer bertumpu pada kapasitas tampung bilah dorong, kelincahan manuver mundur, dan kemiringan lereng kerja.

Formulasi Fundamental Produktivitas Dorong Dozer

Perhitungan kapasitas produksi dozer diperoleh dari perkalian kapasitas bilah nyata dengan jumlah siklus bolak-balik per jam, yang kemudian disesuaikan dengan faktor efisiensi waktu kerja serta kondisi lapangan setempat. Hasil perhitungan standar menghasilkan volume gembur per jam operasi.

P = q × ( 60 CT ) × E × Fk

Setiap variabel matematis di atas merepresentasikan kondisi teknis operasional alat:

Menentukan Kapasitas Nyata Bilah

Kapasitas volume bilah biasanya telah dirilis resmi pada buku panduan spesifikasi teknis pabrikan. Namun, jika unit di lapangan menggunakan modifikasi bilah atau tidak memiliki data tabel rujukan, pendekatan empiris Caterpillar dapat digunakan untuk memperkirakan volume gembur yang terkunci di depan blade:

q = 0,8 × W × H2

Keterangan variabel dimensi fisik bilah:

Angka yang dihasilkan dari rumus geometris ini menyatakan volume tanah gembur atau Loose Cubic Meter (LCM). Karakteristik bentuk bilah, baik tipe lurus (straight blade), semi-U, maupun universal-U blade, akan memengaruhi stabilitas prisma tanah yang terbentuk saat bergerak maju.

Struktur Waktu Edar dan Kecepatan Manuver

Waktu edar satu siklus penuh dozer terdiri dari durasi pendorongan maju, durasi perjalanan mundur kembali ke titik awal, dan waktu jeda pemindahan transmisi gigi.

CT = tdorong + tmundur + Z = ( DF ) + ( DR ) + Z
Klik untuk melihat detail teknis komponen cycle time dan konversi kecepatan

Variabel penentu siklus kerja dozer dihitung dalam satuan meter dan menit:

  • D: Jarak tempuh dorong satu arah (meter). Jarak dorong ekonomis berada pada rentang 20 hingga 60 meter.
  • F: Kecepatan maju saat membawa beban material (m/menit). Umumnya beroperasi pada gigi transmisi 1 atau 2 (sekitar 3,0 hingga 4,5 km/jam).
  • R: Kecepatan mundur tanpa beban menuju posisi siap dorong (m/menit). Biasanya menggunakan gigi transmisi 2 atau 3 (sekitar 5,0 hingga 8,0 km/jam).
  • Z: Waktu ganti arah dan pindah gigi (gear shifting time), bernilai antara 0,05 hingga 0,10 menit (3 sampai 6 detik per manuver).

Konversi satuan kecepatan lapangan: kalikan nilai kilometer per jam dengan 16,67 untuk memperoleh meter per menit (1 km/jam=16,67 m/menit).

Faktor Koreksi Kondisi Nyata Lapangan

Kapasitas teoritis dozer jarang tercapai tanpa memasukkan koreksi kondisi lingkungan kerja. Faktor pengali koreksi (Fk) menggabungkan pengaruh kemiringan lereng, teknik pendorongan, tekstur material, dan kapabilitas operator lapangan.

Total Fk = Fgrade × Fslot × Fmat × Fop
Klik untuk melihat detail teknis nilai koefisien faktor koreksi
Faktor KoreksiKondisi OperasionalNilai Pengali
Kemiringan Lahan (Fgrade)Turunan (downhill grade -10%), dorongan terbantu gravitasi1,20
Tanjakan (uphill grade +10%), dorongan melawan gravitasi0,80
Teknik Kerja (Fslot)Slot dozing (mendorong lewat parit/dinding bekas lintasan)1,15 – 1,20
Side cut bebas tanpa dinding pemandu material1,00
Material Batuan (Fmat)Tanah gembur kering, pasir lepas1,00
Tanah liat basah, material lengket0,80
Bongkahan batuan pejal hasil peledakan kasar0,60 – 0,70
Keterampilan Operator (Fop)Sangat terampil dan presisi menjaga putaran mesin1,00
Kualifikasi menengah atau dalam tahap adaptasi medan0,85 – 0,90

Simulasi Kalkulasi Dozer Kelas 40 Ton

Berikut adalah simulasi nyata perhitungan produksi bulldozer kelas 40 ton (setara Komatsu D155A) yang beroperasi pada area pemotongan tanah lereng perbukitan.

Parameter KerjaNilai LapanganKeterangan Teknis
Kapasitas Blade (q)4,80 m³Volume tampung gembur (LCM)
Jarak Dorong (D)50 meterJarak tempuh satu arah
Kecepatan Dorong (F)3,6 km/jam (60 m/menit)Transmisi maju gigi 1–2 penuh tenaga
Kecepatan Mundur (R)6,0 km/jam (100 m/menit)Transmisi mundur gigi 2–3 tanpa hambatan
Waktu Pindah Gigi (Z)0,05 menitDurasi perpindahan tuas transmisi
Efisiensi Kerja (E)0,8350 menit per jam kerja riil
Faktor Pengembangan (SF)0,80Konversi dari volume LCM ke BCM
Kondisi Medan KerjaGrade -10%, Slot DozingMaterial tanah biasa, operator sedang

Tahapan Perhitungan Matematis

  1. Total Faktor Koreksi Lapangan (Fk):
    Fk=1,20×1,15×1,00×0,90=1,242
  2. Waktu Edar Siklus Penuh (CT):
    CT=(5060)+(50100)+0,05=0,833+0,500+0,050=1,383 menit
  3. Frekuensi Siklus per Jam:
    Trip/jam=601,38343,38 trip/jam
  4. Produktivitas Gembur (PLCM):
    PLCM=4,80×43,38×0,83×1,242=214,88 LCM/jam
  5. Produktivitas Tanah Asli (PBCM):
    PBCM=214,88×0,80=171,90 BCM/jam

Strategi Lapangan untuk Memaksimalkan Produksi

Mengelola pergerakan dozer secara efisien memerlukan kepatuhan operator terhadap batas jarak ekonomis dorong serta pemanfaatan kontur alam sekitar.

Klik untuk melihat detail teknis langkah optimasi pendorongan

Dua kiat operasional utama yang terbukti menaikkan volume produksi tanpa memboroskan bahan bakar:

  • Batasi Jarak Dorong Ekonomis: Jarak kerja terbaik dozer adalah antara 20 hingga 60 meter. Ketika jarak lintasan dipaksakan melebihi 100 meter, durasi perjalanan mundur membengkak drastis sehingga memotong frekuensi trip per jam. Pada jarak jauh, pemindahan tanah lebih ekonomis dialihkan ke kombinasi excavator dan dump truck.
  • Terapkan Metode Slot Dozing: Selalu buat celah jalur dorong berulang di lintasan yang sama sehingga terbentuk dinding tanggul tanah di sisi kiri dan kanan blade. Dinding ini mencegah material tumpah ke samping, mempertahankan muatan penuh di depan blade, dan menaikkan produktivitas sebesar 15% hingga 20%.

Dengan memadukan perhitungan matematis kapasitas bilah, pemantauan waktu edar, serta penerapan teknik dorong yang tepat, target pemindahan tanah insitu dapat tercapai dengan konsumsi solar yang jauh lebih efisien.
