Rumus Produktivitas Excavator: Cara Hitung BCM dan Tonase

Mengukur performa alat gali muat bukan sekadar menghitung berapa kali bucket berayun, melainkan mengonversi pergerakan mekanis menjadi volume nyata bernilai ekonomis.

Dalam operasional pemindahan tanah skala besar maupun penambangan terbuka, excavator menduduki posisi sentral sebagai unit pemroduksi utama. Kecepatan dan kapasitas pengisian bucket secara langsung menentukan berapa banyak unit dump truck yang harus melayani front penambangan tersebut agar tidak terjadi antrean panjang maupun waktu menganggur.

Banyak pengawas lapangan terbiasa menilai kapasitas alat hanya dari label spesifikasi pabrik. Padahal, volume material di dalam bucket mengalami perubahan kerapatan fisik sejak masih padat di lereng hingga terurai menjadi gundukan material lepas. Tanpa pemahaman rumus konversi yang tepat, estimasi target bulanan sering kali meleset dari realisasi timbangan jembatan timbang.

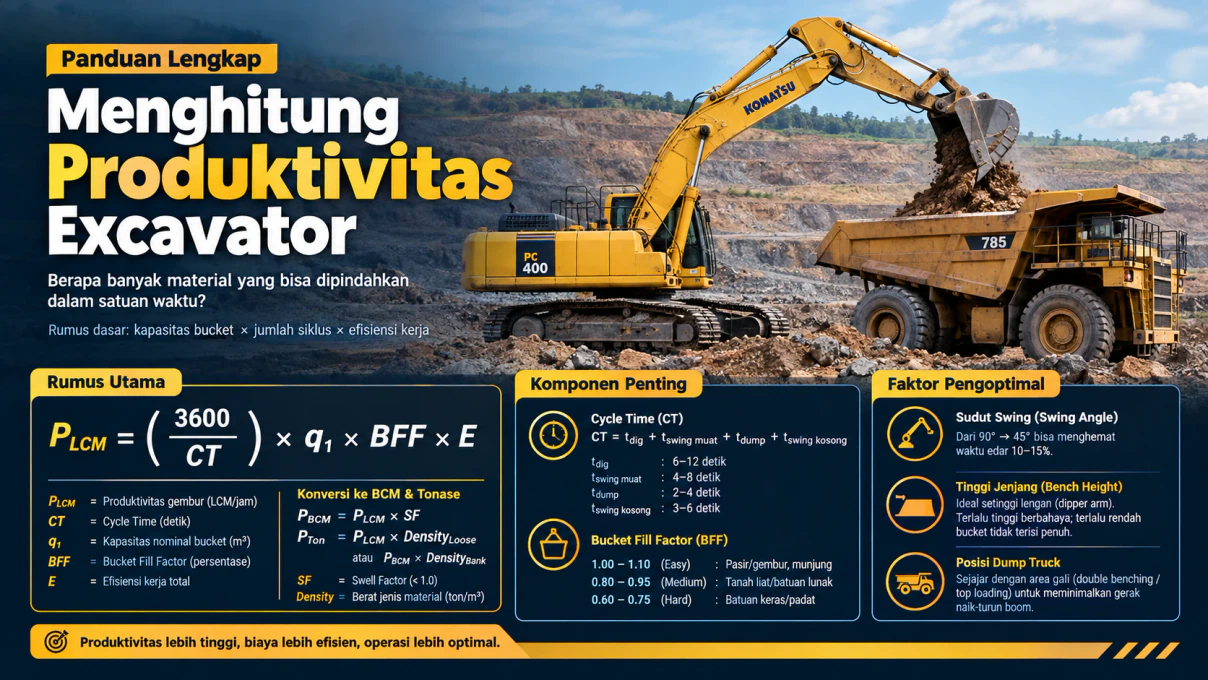

Ilustrasi excavator melakukan pemuatan material di area tambang terbuka
Integrasi cycle time, kapasitas bucket nyata, dan faktor efisiensi menentukan hasil akhir pemindahan material per jam kerja.

Formulasi Fundamental Produktivitas Alat Gali Muat

Perhitungan dasar produktivitas excavator berakar pada perkalian antara kapasitas nyata bucket, frekuensi siklus kerja per jam, serta faktor efisiensi operasional di lapangan. Hasil awal biasanya dinyatakan dalam volume material lepas atau Loose Cubic Meter (LCM) per jam operasi.

PLCM = ( 3600 CT ) × q1 × BFF × E

Parameter dalam rumus dasar tersebut merepresentasikan kondisi nyata alat saat bekerja:

Konversi Menuju Bank Cubic Meter dan Berat Tonase

Dalam laporan penambangan dan kontrak kerja sama, volume yang diakui secara legal umumnya adalah volume insitu atau Bank Cubic Meter (BCM), yaitu kondisi tanah sebelum digali. Selain itu, bagian logistik pabrik pengolahan sering kali memerlukan konversi langsung ke satuan berat bersih (Ton).

PBCM =PLCM×SF PTon =PLCM×DensityLooseatauPBCM×DensityBank

Di mana SF melambangkan Swell Factor atau faktor pengembangan batuan (SF=Volume BCMVolume LCM, dengan nilai selalu di bawah 1,0), sedangkan Density menyatakan massa jenis material per meter kubik.

Komponen Penentu Waktu Edar dan Keterisian Bucket

Kecepatan produksi excavator sangat sensitif terhadap dua variabel dinamis di lapangan, yaitu durasi setiap segmen gerakan mekanis dan kondisi pecahan batuan yang disendok oleh bucket.

Klik untuk melihat detail teknis komponen cycle time dan tabel BFF

Waktu edar (CT) terdiri dari akumulasi empat gerakan utama operator yang terjadi berulang-ulang:

CT = tdig + tswing muat + tdump + tswing kosong
  • tdig (6–12 detik): Durasi penetrasi kuku bucket ke material hingga bucket terisi penuh.
  • tswing muat (4–8 detik): Ayunan memutar boom berbeban menuju bak pembuangan dump truck.
  • tdump (2–4 detik): Membuka bucket dan menumpahkan muatan ke dalam vessel.
  • tswing kosong (3–6 detik): Ayunan balik tanpa beban kembali ke tebing galian semula.

Karakteristik material juga menentukan nilai Bucket Fill Factor (BFF):

Tingkat KesulitanNilai BFFKondisi Material Lapangan
Mudah (Easy)1,00 – 1,10Pasir gembur, tanah humus lunak, mudah munjung di atas bibir bucket.
Sedang (Medium)0,80 – 0,95Tanah liat berpasir, batuan lapuk, atau hasil peledakan (blasting) berbutir seragam.
Keras (Hard)0,60 – 0,75Bongkahan batuan keras hasil blasting buruk, batuan pejal berbutir tajam.

Simulasi Perhitungan Excavator Kelas 40 Ton

Berikut adalah contoh kasus perhitungan terapan untuk unit excavator kelas 40 ton (setara Komatsu PC400 atau Kobelco SK330) yang bekerja pada lapisan penutup tanah keras bercampur batuan lunak.

Variabel OperasionalNilai ParameterKeterangan
Kapasitas Nominal Bucket (q1)2,5 m³Standar spesifikasi pabrikan
Faktor Pengisian Bucket (BFF)0,90 (90%)Material tanah berpasir dan batuan lunak
Waktu Edar Rata-rata (CT)22 detikSudut ayun terukur 60–90 derajat
Faktor Pengembangan (SF)0,80Karakteristik formasi overburden
Massa Jenis Lepas (DensityLoose)1,5 ton/LCMPengukuran uji timbang laboratorium
Efisiensi Kerja (E)0,8350 menit per jam kerja efektif

Tahapan Kalkulasi Bertahap

  1. Kapasitas Nyata Bucket (q):
    q=q1×BFF=2,5×0,90=2,25 LCM
  2. Frekuensi Siklus per Jam Penuh:
    Siklus=360022163,64 siklus/jam
  3. Produktivitas Gembur (PLCM):
    PLCM=163,64×2,25×0,83=305,58 LCM/jam
  4. Produktivitas Insitu (PBCM):
    PBCM=305,58×0,80=244,46 BCM/jam
  5. Produktivitas Tonase Bobot (PTon):
    PTon=305,58×1,5=458,37 ton/jam

Strategi Lapangan untuk Mendongkrak Angka Produksi

Meningkatkan kapasitas produksi excavator tanpa membebani konsumsi bahan bakar memerlukan penataan layout kerja yang disiplin di area front penambangan aktif.

Klik untuk melihat detail teknis / langkah lanjutan

Tiga aspek teknis yang terbukti memangkas waktu kerja terbuang secara signifikan mencakup:

  • Meminimalkan Sudut Ayunan (Swing Angle): Mengurangi sudut ayun excavator dari 90 derajat ke 45 derajat dapat memangkas waktu edar sebesar 10% hingga 15%. Ini meningkatkan hasil galian puluhan BCM per jam tanpa menambah konsumsi solar mesin.
  • Menjaga Tinggi Jenjang Galian (Bench Height): Ketinggian tebing galian yang ideal adalah setara dengan posisi engsel lengan (dipper arm) excavator saat datar. Jenjang yang terlalu rendah memaksa operator mengeruk berkali-kali untuk mengisi bucket, sedangkan jenjang yang terlalu tinggi memicu bahaya longsor tebing.
  • Posisi Parkir Dump Truck yang Tepat: Menerapkan metode top loading atau memposisikan truk di kedua sisi excavator (double benching/dual spotting) memotong waktu tunggu ayunan kosong secara drastis saat truk bergantian masuk.

Melalui penerapan rumus kalkulasi yang tepat dan pengaturan geometri penggalian yang efisien, target volume bulanan dapat dipantau dengan deviasi yang sangat minim terhadap kondisi aktual di lapangan.
