Hai lagi bro/sis maintenance di Balikpapan atau plant mana pun! Makasih ya udah nanya lanjutan soal tips implementasi CMMS dan contoh prioritas matrix dari [artikel backlog](https://dalam.web.id/artikel/backlog-management-maintenance.html) kemarin. CMMS yang bagus bisa ubah tim maintenance dari mode "Pemburu Hantu" jadi proactive, backlog rapi, downtime minim, dan manajemen seneng karena KPI naik. Yuk kita bedah satu-satu, santai tapi lengkap! 😎
Tips Implementasi CMMS Biar Sukses dan Nggak Jadi Pajangan
CMMS (Computerized Maintenance Management System) itu kayak "otak digital" buat ngatur semuanya: work order, asset hierarchy, preventive schedule, inventory spare part, sampai reporting KPI. Banyak perusahaan gagal karena implementasinya asal gaspol tanpa planning. Nih, step-by-step tips dari best practices yang aku rangkum, plus tambahan biar lebih lengkap:

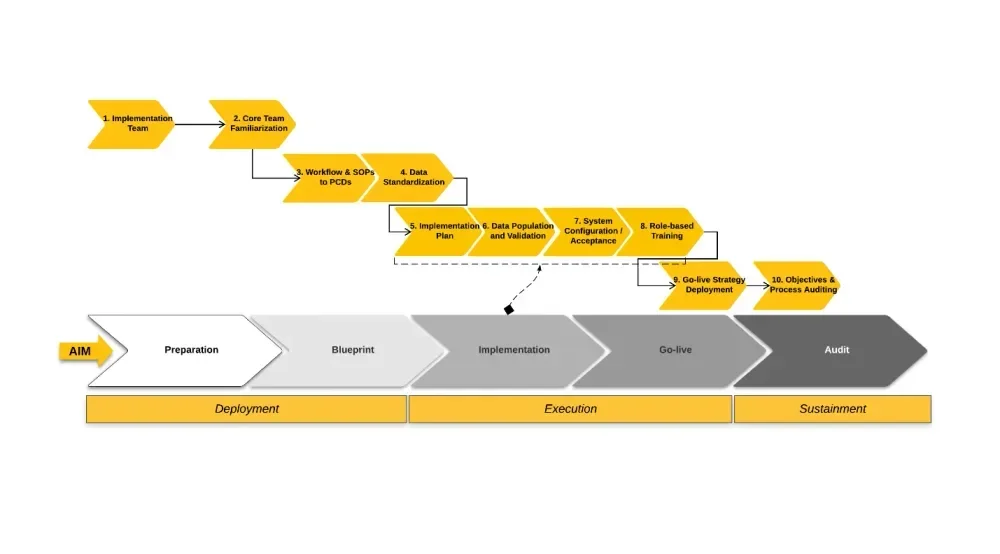

- **Planning dan Preparation Dulu Gan!** Bentuk tim kecil: project leader, planner, teknisi senior, plus IT. Tentuin goals jelas, misal kurangi downtime 20% atau naikin PM compliance 90%. Audit proses sekarang – masih pake Excel atau kertas? Catat semua pain points. Fase ini 1-2 bulan, biar fondasinya kuat.
- **Pilih CMMS yang Cocok** Cari yang mobile-friendly (teknisi bisa akses dari HP atau tablet di lapangan), fitur lengkap seperti preventive scheduling berbasis time atau meter reading, dan integration mudah. Populer: Limble, UpKeep, Fiix, MaintainX. Test demo dulu, libatkan user akhir biar mereka excited.
- **Data Cleanup – Yang Paling Penting!** Jangan import data kotor. Bersihin asset register: nama equipment unik, hierarchy jelas, history maintenance, list spare part. Mulai dari aset kritis dulu biar cepat keliatan manfaatnya.
- **Konfigurasi dan Pilot Test** Setup priority system, approval workflow, notifikasi email/SMS. Pilot di satu area dulu, misal satu production line, biar bisa adjust sebelum full rollout.
- **Training Intensif** Jangan pelit training! Buat session hands-on, video tutorial, dan appoint super user di tiap shift. Kasih reward kalau adoption tinggi. Banyak gagal karena user balik ke cara lama.
- **Go-Live Bertahap dan Monitor** Mulai dari work order sederhana, baru tambah PM dan inventory. Track KPI: backlog age, schedule compliance, MTBF/MTTR. Review bulanan dan adjust.
- **Tips Ekstra Biar Maksimal** Libatkan top management buat support budget dan enforcement. Rutin audit data accuracy. Kalau udah matang, integrasi predictive maintenance (sensor vibration dll). Di Balikpapan banyak plant oil & gas yang sukses, hemat biaya breakdown jutaan!

Implementasi bagus bisa ROI dalam 6-12 bulan, bro. Kalau stuck, vendor biasanya kasih service implementation. Pokoknya, jangan sampe CMMS jadi software mahal yang jarang dipake ya! 😂
Contoh Prioritas Matrix buat Rapikan Backlog

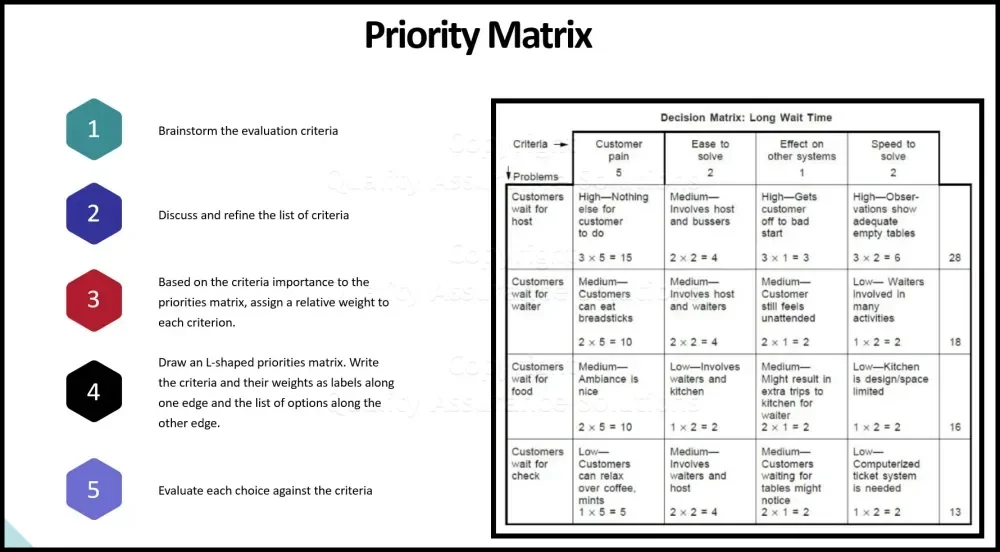

Ini yang ditunggu! [Priority matrix](https://dalam.web.id/artikel/template-excel-dan-rekomendasi-cmms.html) (risk-based) itu tools simple tapi ampuh buat nentuin work order mana yang duluan. Hitungnya: Likelihood (kemungkinan failure) x Severity (dampak kalau gagal) = Risk Score. Biasanya grid 5x5, warna biar gampang dibaca.
Contoh kategori:
- **Severity:** 5=Catastrophic (plant shutdown, safety issue), 4=Major (downtime panjang), 3=Moderate, 2=Minor, 1=Negligible.
- **Likelihood:** 5=Almost Certain, 4=Likely, 3=Possible, 2=Unlikely, 1=Rare.

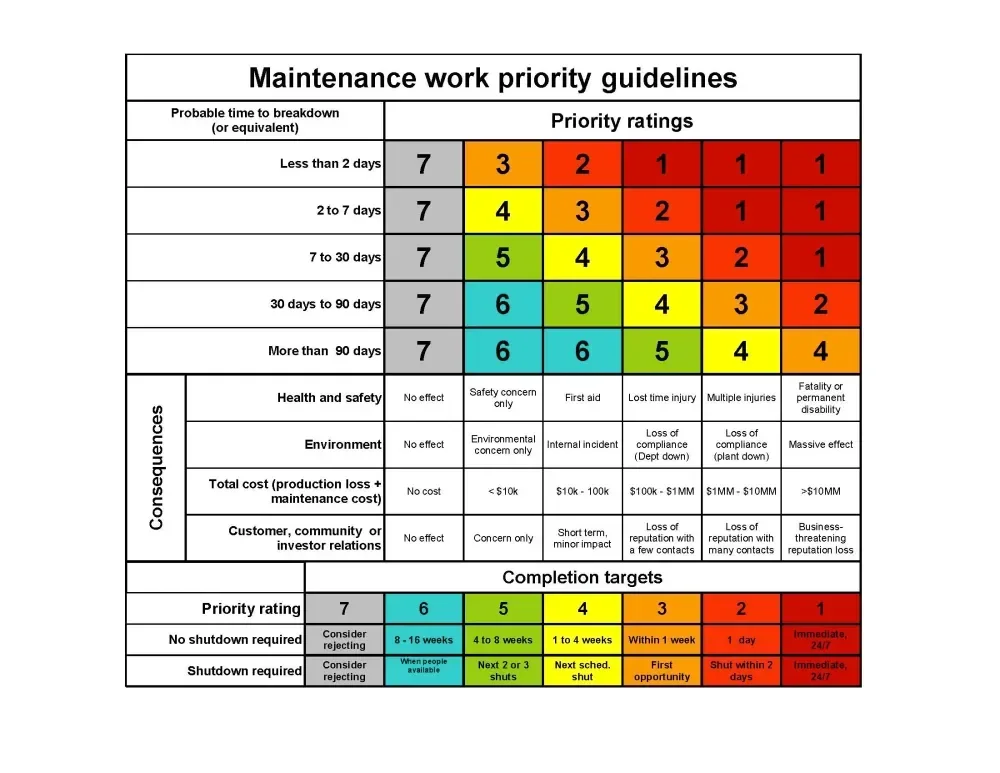

Prioritas berdasarkan score: 15-25=Critical (hari ini!), 8-14=High, 4-7=Medium, 1-3=Low.
| Likelihood \ Severity | 5 (Catastrophic) | 4 (Major) | 3 (Moderate) | 2 (Minor) | 1 (Negligible) |
|---|---|---|---|---|---|
| 5 (Almost Certain) | 25 - Critical | 20 - Critical | 15 - High | 10 - High | 5 - Medium |
| 4 (Likely) | 20 - Critical | 16 - High | 12 - High | 8 - Medium | 4 - Medium |
| 3 (Possible) | 15 - High | 12 - High | 9 - Medium | 6 - Medium | 3 - Low |
| 2 (Unlikely) | 10 - High | 8 - Medium | 6 - Medium | 4 - Low | 2 - Low |
| 1 (Rare) | 5 - Medium | 4 - Medium | 3 - Low | 2 - Low | 1 - Low |

Di CMMS modern, matrix ini bisa auto-calculate pas create work order. Libatkan tim ops, HSE, dan maintenance buat define kategori biar objektif. Hasilnya? Backlog terarah, tim fokus ke yang kritis, reactive work berkurang drastis.
Gimana, udah siap implement di tempat kerja situ?
